Đường giao thông nối thị xã Sầm Sơn với Khu kinh tế Nghi Sơn (Giai đoạn 1)
Tuyến đường giao thông ven biển nối TP. Sầm Sơn với Khu kinh tế Nghi Sơn (giai đoạn 1) dài gần 17km, có tổng mức đầu tư 1.480 tỷ đồng. Bằng nguồn vốn trái phiếu Chính phủ, ngân sách tỉnh và từ nguồn huy động hợp pháp khác.
Đường giao thông nối thị xã Sầm Sơn với Khu kinh tế Nghi Sơn (Giai đoạn 1)
| Tên dự án | Đường giao thông nối thị xã Sầm Sơn với Khu kinh tế Nghi Sơn (Giai đoạn 1) |
| Chủ đầu tư | Ban QLDA Giao thông Thanh Hóa |
| Đơn vị thi công dự án | Công ty cổ phần xây dựng Việt – Sing |
| Thông tin dự án | Tuyến đường giao thông ven biển nối TP. Sầm Sơn với Khu kinh tế Nghi Sơn (giai đoạn 1) dài gần 17km, có tổng mức đầu tư 1.480 tỷ đồng, bằng nguồn vốn trái phiếu Chính phủ, ngân sách tỉnh và từ nguồn huy động hợp pháp khác. Theo thiết kế, giai đoạn 1, điểm đầu từ km0+00 giao với Đại lộ Nam Sông Mã tại xã Quảng Châu (TP. Sầm Sơn); điểm cuối km17+00 tại cầu ghép xã Quảng Nham (huyện Quảng Xương). |
| Địa điểm thi công dự án | Thi công xây dựng đoạn KM4+180,91 – Km4+600 (Trừ hạng mục điện chiếu sáng) |
| Thời gian thi công | Dự kiến 1 năm |
Chi tiết tuyến đường Ven biển Sầm Sơn – Nghi Sơn
Theo thiết kế giai đoạn 1 – Điểm đầu từ Km0+00 giao với Đại lộ Nam Sông Mã tại xã Quảng Châu (TP. Sầm Sơn).
- Điểm cuối km17+00 tại cầu ghép xã Quảng Nham (huyện Quảng Xương).
- Đoạn qua TP. Sầm Sơn dài 7,5km, nền đường rộng 48m, gồm 4 làn xe cơ giới, giải phân cách giữa, vỉa hè, cây xanh, điện chiếu sáng.
- Kết cấu mặt đường bê tông nhựa.
Bản đồ đường ven biển Thanh Hóa
Phó Thủ tướng Trịnh Đình Dũng vừa có ý kiến chỉ đạo về đầu tư xây dựng tuyến đường bộ ven biển đoạn Nga Sơn – Hoằng Hóa, đoạn Hoằng Hóa – Sầm Sơn và đoạn Quảng Xương – Tĩnh Gia, tỉnh Thanh Hóa theo hình thức đối tác công tư, hợp đồng BOT.
Bản đồ tuyến đường ven biển Thanh Hóa
Dự án sẽ đầu tư xây dựng mới 2 đoạn tuyến với tổng chiều dài 29,5km, bao gồm 3 đoạn.
- Đoạn tuyến 1 (Hoằng Hóa – Sầm Sơn) dài 12,3km có điểm đầu tại vị trí giao với đường tỉnh 510 thuộc địa phận xã Hoằng Ngọc, huyện Hoằng Hóa. Điểm cuối nối vào tuyến đường giao thông nối thị xã Sầm Sơn với khu kinh tế Nghi Sơn (thuộc địa phận phường Quảng Châu, thành phố Sầm Sơn).
- Đoạn tuyến 2 (Quảng Xương – Tĩnh Gia) dài 17,2km, có điểm đầu nối tiếp vào điểm cuối của dự án đường giao thông nối thị xã Sầm Sơn với khu kinh tế Nghi Sơn thuộc địa phận xã Quảng Lợi, huyện Quảng Xương. Điểm cuối nối tiếp vào dự án phát triển tổng hợp các đô thị động lực – tiểu dự án đô thị Tĩnh Gia thuộc địa phận xã Ninh Hải, huyện Tĩnh Gia.
Hai đoạn đường được đầu tư xây dựng theo tiêu chuẩn đường cấp III đồng bằng, vận tốc thiết kế 80km/h. Bề rộng nền đường 12m.
Tổng vốn đầu tư Dự án là 3.400 tỷ đồng, trong đó Ngân sách trung ương hỗ trợ 1.400 tỷ đồng (đã bao gồm 10% dự phòng theo quy định của pháp luật). Ngân sách tỉnh Thanh Hóa 980 tỷ đồng. Vốn nhà đầu tư 1.020 tỷ đồng.
Đoạn qua huyện Quảng Xương dài 9,5km
Quy mô đường cấp III đồng bằng, nền đường rộng 12m, gồm 2 làn xe cơ giới.
Kết cấu mặt đường bê tông nhựa.
Đường giao thông nối thị xã Sầm Sơn với Khu kinh tế Nghi Sơn (Giai đoạn 1)
Tổng số hộ bị ảnh hưởng do giải phóng mặt bằng khoảng 2.670 hộ (đất ở 738 hộ, đất nông nghiệp 1.932 hộ). Tổng kinh phí GPMB 645,86 tỷ đồng.
Dự án được khởi công từ tháng 2/2017 và sẽ hoàn thành vào tháng 4/2021 (4 năm).
Xác định tầm quan trọng của dự án, nên lãnh đạo tỉnh đã quyết liệt chỉ đạo các sở, ban, ngành cấp tỉnh liên quan phối hợp với các địa phương nơi có tuyến đường đi qua, vận động nhân dân tự giác tháo dỡ nhà cửa, công trình, bàn giao mặt bằng sạch cho các nhà thầu thi công dự án.
Tiến độ giải phóng mặt bằng
- Đến thời điểm này, TP. Sầm Sơn đã bàn giao được 4,53km đất nông nghiệp.
- Huyện Quảng Xương bàn giao được 5,5km đất nông nghiệp cho ban quản lý dự án.
Với phương châm “Mặt bằng bàn giao đến đâu, đẩy nhanh thi công đến đó” hai nhà thầu chính là:
- Công ty cổ phần Tập đoàn xây dựng Miền Trung đang tập trung hai mũi thi công nên đường từ km3+300 – km4+500.
- Công ty cổ phần Tập đoàn xây dựng Cường Thịnh Thi cũng tiến hành hai mũi thi công nền đường từ km5+300 – km6+700.
- Hiện nay các đơn vị đang tập trung ưu tiên thi công đoạn từ km1+850 (giao với QL 47) đến km6+150 (giao với đường trục xã Quảng Hùng – TP. Sầm Sơn).
- Dự kiến hoàn thiện sớm trong năm 2018, để đảm bảo kết nối từ QL 47 đến đường Voi – Sầm Sơn.
Đường trục phường Quảng Vinh, phường Quảng Hùng (TP. Sầm Sơn) và các dự án phát triển du lịch phía Nam Sầm Sơn.
Vành đai kết nối kích cầu phát triển
Kỹ sư Phạm Quốc Thành, Giám đốc Ban Quản lý dự án giao thông III (Sở GTVT Thanh Hóa) cho biết: Tuyến đường kết nối tất cả các khu du lịch ven biển với các trung tâm kinh tế, khung công nghiệp, cảng biển tạo thành mạng lưới giao thông liên hoàn, điểm nhấn trong bức tranh giao thông của tỉnh Thanh Hóa với vai trò, ý nghĩa quan trọng của dự án. Tạo đà phát triển cho đất nền ven biển Thanh Hóa nói chung và đất nền ven biển Hải Tiến, đất nền ven biển Nghi Sơn, đất nền ven biển Sầm Sơn nói riêng.
Chúng tôi nhận được sự quan tâm của các cấp chính quyền, sự đồng thuận của nhân dân trong công tác GPMB, xây dựng khu tái định cư cho các hộ dân phải di dời cũng như tạo điều kiện về nguồn vốn để dự án hoàn thành đúng tiến độ.
Tiến độ thi công đường ven biển Thanh Hóa
Dự án đường giao thông nối TP Sầm Sơn với Khu kinh tế Nghi Sơn (giai đoạn 1), qua TP Sầm Sơn và huyện Quảng Xương, được Chủ tịch UBND tỉnh phê duyệt dự án đầu tư tại Quyết định số 79/QĐ-UBND ngày 9 – 1- 2017, phê duyệt điều chỉnh dự án tại các Quyết định số 1852/QĐ-UBND ngày 17-5-2019 và số 2581/QĐ-UBND ngày 3-7-2020.
Sau khi thực hiện điều chỉnh dự án, chiều dài tuyến còn lại 12,5km; tổng mức đầu tư 1.479,704 tỷ đồng. (Trong ảnh: Thi công san nền đường)

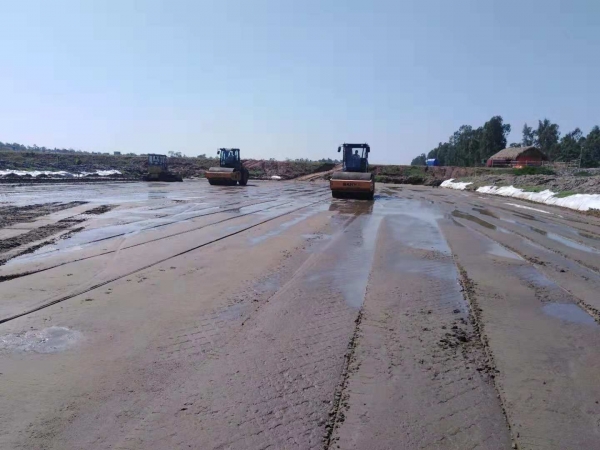

Đến ngày 25 – 2 – 2021, các nhà thầu đã thi công xong 12,1km/12,5km nền đường; 11,8km/12,5km móng cấp phối đá dăm; thảm bê tông nhựa lớp dưới 9,48km/12,5km; lắp đặt hào kỹ thuật và cống thoát nước dọc 4,8km/5,76km… (Trong ảnh: Đơn vị thi công lu lèn nền đường).
Hiện nay, các đơn vị thi công đang hoàn thiện các hạng mục còn lại. (Trong ảnh: Cắt thép để sản xuất cấu kiện bê tông phục vụ thi công dự án)
Tổng giá trị khối lượng của dự án đến nay đạt khoảng 570 tỷ đồng. (Trong ảnh: Trạm trộn bê tông xi măng đúc các cấu kiện phục vụ thi công dự án).
Hiện các nhà thầu đang tập trung huy động nhân lực, thiết bị, xe, máy, vật tư để thi công các đoạn tuyến, hạng mục còn lại của dự án, phấn đấu hoàn thành thi công dự án vào ngày 30 – 4 – 2021. (Trong ảnh: Sản xuất cấu kiện thép để đúc dầm phục vụ thi công dự án).
Thi công lát vỉa hè của tuyến đường, đoạn qua TP Sầm Sơn.
Thi công bó vỉa tuyến đường qua TP Sầm Sơn.
